历经半年的不懈努力,生态公司养护事业部努力克服高温、疫情带来的不利影响,群策群力,激流勇进,保质保量推进十五站绿化景观改造工程施工进度,于近日完成全部施工任务并通过业主单位验收。
一、克服气候不利,在苗木补植上严把关

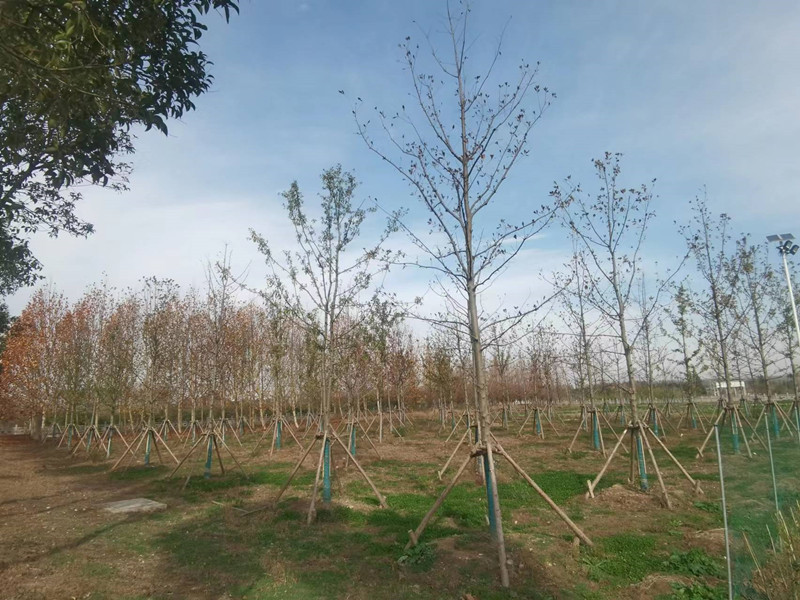

今年夏天全省遭遇罕见高温,连续多日突破35℃,高温环境下苗木水分流失总量大、流失速度快,生存环境遭受严峻考验,受高温影响,先前种植完成的苗木成活率有所降低,为保证工程质量达到预期景观效果,养护事业部集中人力物力采购同品种、同规格优质苗木进行补植,并进行后期养护。确保苗木成活率达标,外观质量满足设计要求。
二、克服技术难题,在精准解决上做文章
施工过程中应业主单位要求进行局部调整,如在泗洪站施工过程中遇到中转平台沉降后开裂的技术问题,在洪泽站施工过程中遇到坡岸土质湿滑、种植环境差的问题等,养护事业部精心谋划,多措并举,制定并采取了如深挖打实、钢筋混凝土浇筑、排桩支护等专项技术措施,在安全可靠性得到保证的前提下圆满完成施工任务,受到业主单位高度认可。
三、克服疫情影响,在着力攻坚上显担当
受今年疫情影响,主材苗木及人员进场十分困难,错过了苗木种植最佳期;同时运输成本大幅上涨,给工程进度及成本控制带来巨大压力。为此,养护事业部一方面积极配合属地疫情防控要求提供人员苏康码、行程码及核酸检测阴性证明,单位开具防疫承诺书,现场派专人去高速路口对接,确保材料、人员按时进场,保障工期。坚决将疫情对工期造成的不利影响降到最低,确保按时完工。另一方面加强项目现场管理,做好材料、劳动力配置计划,杜绝窝工待料的现象发生,同时做好与供货方的沟通协调,确保成本控制在预算范围内。
十五站绿化景观提升改造工程覆盖了南水北调东线洪泽站、淮阴三站、淮安四站、宝应站、金湖站、大汕子站、解台站、蔺家坝站、泗洪站、泗阳站、邳州站、刘山站、皂河二站、睢宁二站、刘老涧二站共15个站区,令东线各站区的绿化景观焕然一新,为站区员工提供了更加舒适的工作环境。此次工程的圆满收官,不仅美化了南水北调东线工程沿线生态环境,增加了水土保持效益,更全面提升了生态公司承接综合性市政园林绿化工程的业务能力,在业界打下良好的口碑基础,以昂扬的精神状态、过硬的责任担当、扎实的工作作风为公司高水平高质量发展注入强劲动能。
(生态公司)
中华人民共和国中央人民政府 中华人民共和国水利部 中华人民共和国国家发展和革改革委员会 国务院国有资产监督管理委员会 江苏省人民政府 江苏省发展和改革委员会 江苏省政府国有资产监督管理委员会 江苏省水利厅
南水北调工程管理司 中国南水北调集团有限公司 江苏南水北调 山东南水北调 东线有限公司 中线水源公司 中线有限公司 江汉水网公司
扬州分公司 淮安分公司 宿迁分公司 徐州分公司 项目分公司 江苏东源投资有限公司 南水北调江苏生态环境有限公司 南水北调(江苏)数智科技有限公司
