“疫”尘不染,本心不易——泵站公司顺利完成苏州项目木沉港泵站电气试验

发布时间:2022-03-31 17:33:03 分享

 3月29日,泵站公司顺利完成苏州木沉港泵站的电气试验。疫情之下,面临着疫情防控和生产经营的双重压力。泵站公司坚守初心使命,强化责任担当,在全面做好疫情防控工作的同时,以高度的定力推进苏州项目电气试验工作,确保疫情防控、生产经营两不误。

争分夺秒,资料编制不耽误

 在实行“7天隔离+7天健康监测”的管理措施期间,泵站公司电气试验团队加紧落实资料线上编制工作,完成了上一阶段已实施工程电气试验报告的编制收尾工作,推进了电气预防性试验企业标准编制,并积极组织编制后续省内外电气试验项目方案。电气试验团队与疫情抢时间,力争将疫情对各项工作的影响降低到最小。


“疫”尘不染,防疫工作不松懈

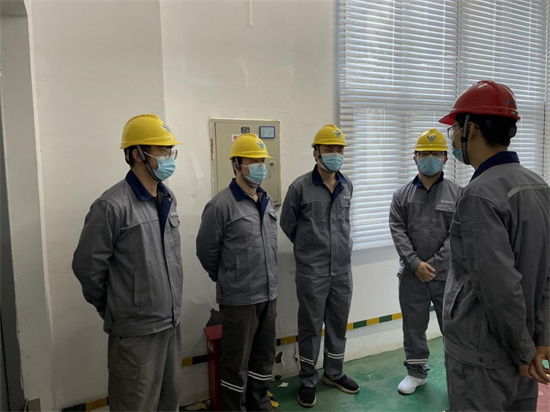

 全体人员在隔离完成后,依旧保持丝毫不松懈的状态来面对疫情防控工作,他们深知只有做好疫情防控工作才能推进好电气试验工作。在木沉港泵站电气试验实施期间,他们实行了口罩不离身,就餐不堂食,非必要不外出,住宿点至施工点两点一线,核酸检测应检尽检等一系列措施,全员身体状况良好,健康码绿码,有力保障了电气试验工作的顺利实施。


本心不易,试验项目不停步

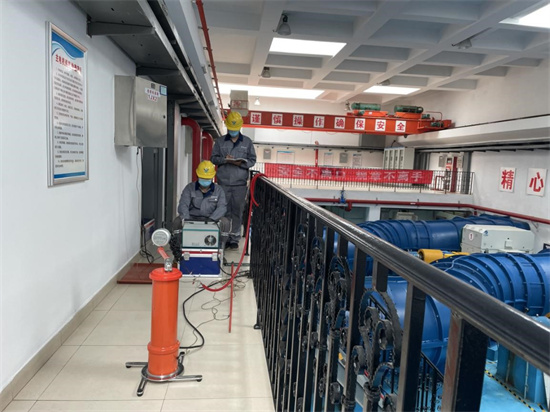

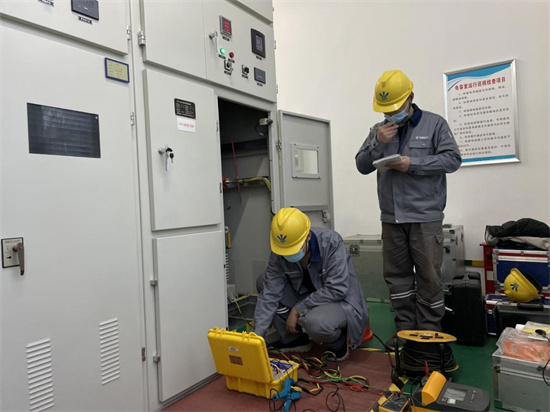

 木沉港泵站电气系统主要由泵站10kV主电动机、10kV站变及其相关配套电气设备构成,其中包括高低压开关柜、断路器、避雷器、电容器、10kV主电动机、10kV站变、继电保护装置和蓄电池组等设备。在木沉港泵闸电气试验过程中发现存在直流电源缺失的隐患,极大影响着泵站的安全运行。发现此问题后,电气试验团队立刻与现场管理单位沟通,提供最优化的处理方案,为木沉港泵闸长期运行提供最坚实的保障。


 下一阶段,泵站公司电气试验团队将无缝对接转战苏州项目陆泾河泵站继续开展电气试验工作,为苏州项目提供高质量的电气试验技术服务。
