近日,洪泽站忙碌的调水任务刚结束,扬州分公司(维检中心)设备应急保障“青年突击队”迅速抓住停机“窗口期”,组织开展洪泽站年度电气预防性试验工作。由于水情存在不确定性,洪泽站随时可能再次投入运行,一场与时间赛跑的“设备体检”攻坚战拉开序幕。
闻令速动,科学施策保运行

接到任务指令后,突击队立即响应、迅速行动,第一时间抽调4名技术骨干,组织赶赴洪泽站开展各项试验准备工作,研究制定电气设备专项试验及应急恢复方案,开展工具清点等工作;针对“泵站随时可能开机”特殊要求,制定“单间隔试验—即时恢复”作业原则,要求每完成1个电气间隔的试验,立即同步开展接线复位、设备参数复核、回路通断检测等恢复操作设备检查,最大限度压缩后续开机前的准备时间,从流程编排上确保试验工作不影响工程应急投运。
倒排工期,争分夺秒抢进度

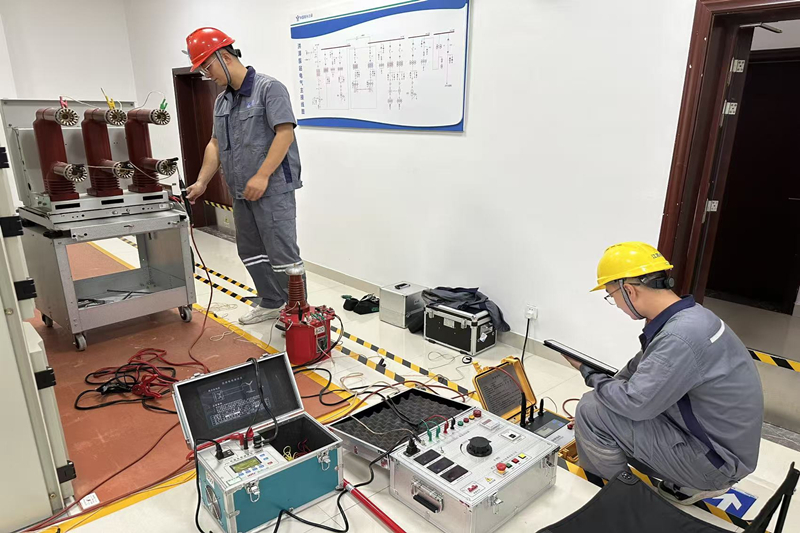

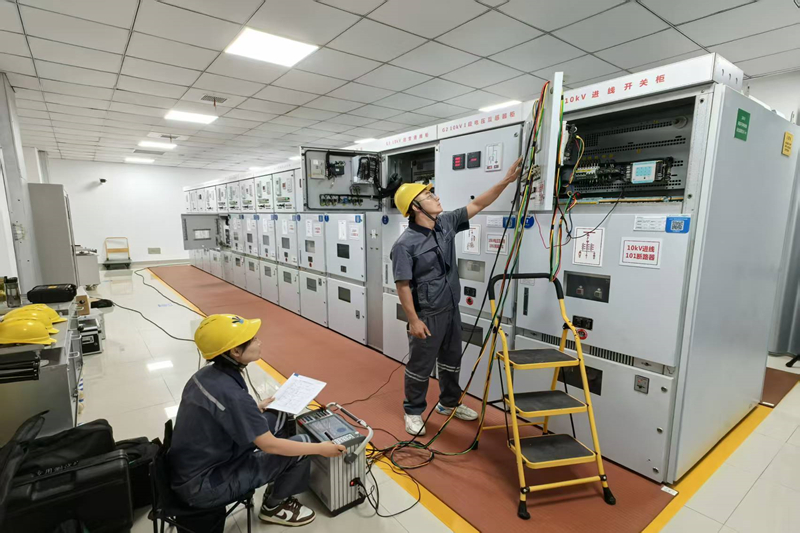

为充分利用有限停机时间,突击队在抵达现场后第一时间召开交底会,结合设备重要程度、试验流程关联性,重新梳理并制定了全站电气设备试验计划,将直接影响主泵运行的10kV高压柜、站用变压器等核心设备列为“一级试验项目”,投入主力优先攻坚;将辅助照明、控制回路等设备列为“二级验项目”,利用核心试验间隙“见缝插针”同步推进,确保各个试验节点紧密衔接,为大幅缩短工期奠定了坚实基础。通过“倒排工期、压茬推进”的方式,抢抓进度、加班加点,最终仅用7天时间高效保质完成了原计划12天的工作量,用执行力充分展现了电气试验团队的责任与担当。
精准排查,高效处置隐患点

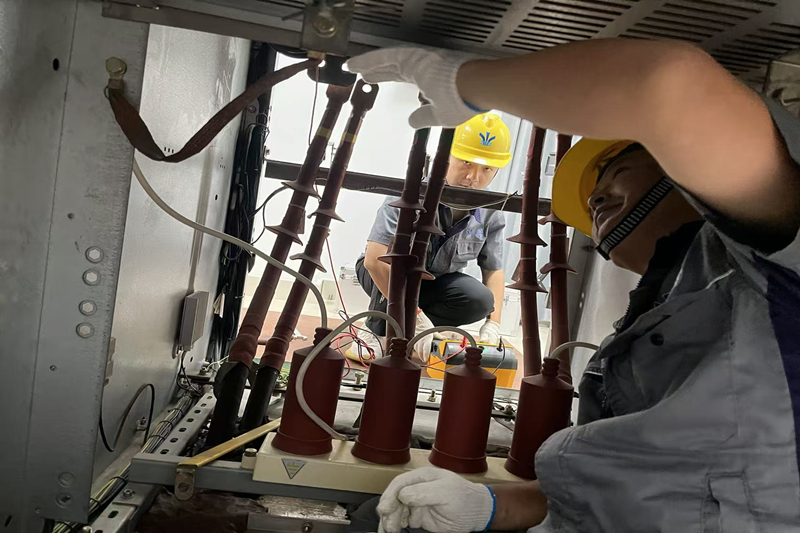

“速度再快,质量也不能打折扣。”试验过程中,突击队严格遵循规程规范,全面排查设备健康状况,精准诊断出10kV进线柜、5#主机柜绝缘套管绝缘值下降等隐患。在对站变柜损坏的多功能仪表检测过程中,发现该仪表存在故障,试验团队立刻联系管理单位一同着手处理,从拆除故障仪表、到接线调试、数据校准,全程仅用30分钟解决并处理问题,实现“发现即处置、处置即闭环”,确保设备隐患不遗留。
下一步,扬州分公司(维检中心)将持续优化电气试验工作,不断提高电气设备常态化隐患排查工作质量,以更严标准、更实举措为全线工程安全稳定运行提供坚实保障。
(扬州分公司)
中华人民共和国中央人民政府 中华人民共和国水利部 中华人民共和国国家发展和革改革委员会 国务院国有资产监督管理委员会 江苏省人民政府 江苏省发展和改革委员会 江苏省政府国有资产监督管理委员会 江苏省水利厅
南水北调工程管理司 中国南水北调集团有限公司 江苏南水北调 山东南水北调 东线有限公司 中线水源公司 中线有限公司 江汉水网公司
扬州分公司 淮安分公司 宿迁分公司 徐州分公司 项目分公司 江苏东源投资有限公司 南水北调江苏生态环境有限公司 南水北调(江苏)数智科技有限公司
