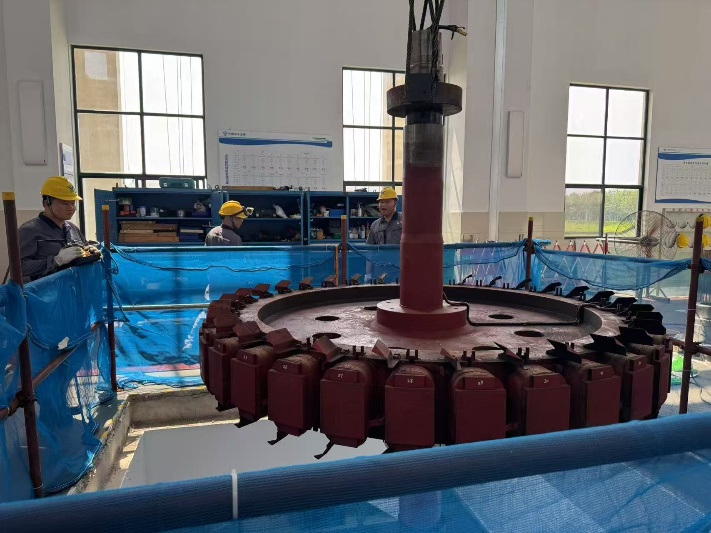

近日,扬州分公司(维检中心)圆满完成洪泽站1#水轮发电机组解体工作,标志着机组大修迈入下一个关键阶段。期间,分公司“设备应急保障”青年突击队发冲锋在前、勇担重任,高效完成混凝土凿除、底环分段吊出等核心作业,为机组后续深度修复与改造奠定了坚实基础。
精心筹备 前置谋划破解多重挑战
本次作业直面空间狭窄、部件锈蚀顽固、高强度混凝土、厂房高温闷热等多重挑战,为顺利解决洪泽站1#水轮发电机组活动导叶转动卡阻这一“老大难”问题,分公司“设备应急保障”青年突击队高度重视、超前谋划,精准定位症结,主动联合现场管理单位及原设备厂专家开展多轮技术讨论,并结合近几年运行数据与水下检查结果,针对性提出活动导叶、顶盖、底环的材质优化、结构调整及分半式轴套制作安装要点等建议。通过反复打磨工序标准与改造方案,提前定制专用工装,严格履行各项审批流程,确保检修全程合规有序,为后续施工筑牢基础。
精准实施 创新方案攻克解体难点

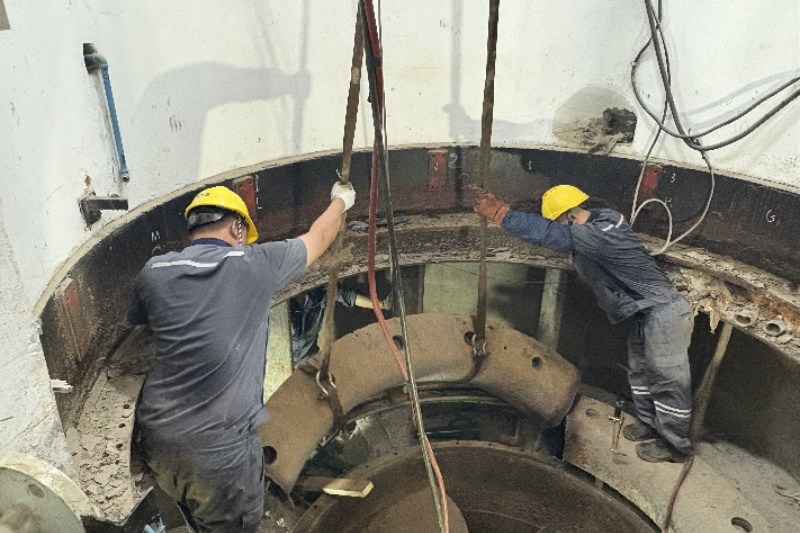

在施工过程中,导水机构长期在水下运行已严重锈蚀,拆除作业难度较大。突击队首先采用8个专用工装、208T顶举力量(8个千斤顶均匀摆放),配合煤油渗透润滑、大锤敲击等方式尝试拆除,却未能成功。为突破这一难点,推动“管理提需求—施工提方案—专家提意见”联动模式,先后与原设备厂专家就支持盖拆除问题开展3次技术研讨,对解体方案进行优化升级,打破固有思路。经过多次尝试,最终确定将顶盖与支持盖整体拆除再进行逐一分解,历经三天攻坚,成功完成拆除作业。
靶向攻坚 专业担当啃下“硬骨头”

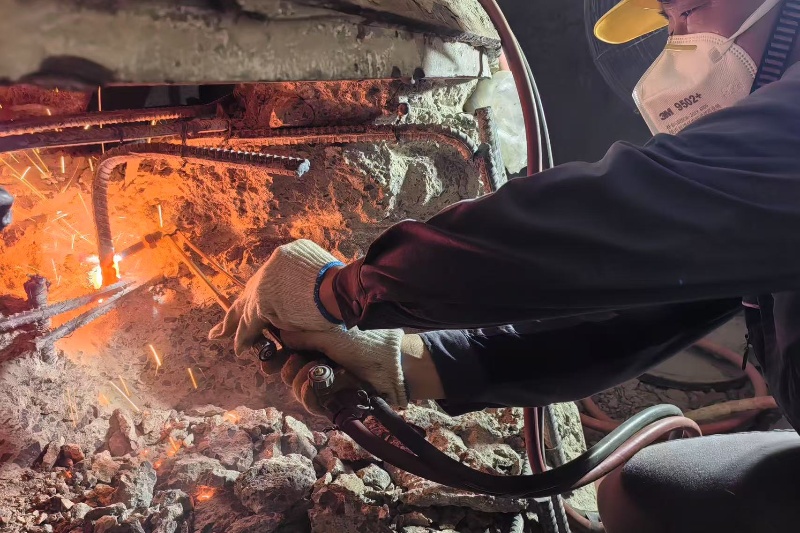

本次作业空间狭小,钢筋交错如织密“铁网”,混凝土坚硬如磐石,安全风险贯穿全过程。为筑牢安全底线,提前划定作业警戒区域,在坑洞处设置醒目警示标识,针对密闭环境,安装排风装置输送新鲜空气,同步部署24V安全照明,将隐患降至最低。为保障项目进度,突击队每日清晨五点便进场作业,在中午近40℃高温厂房内,风镐轰鸣与汗水滴落交织,大家轮班接力,风镐与电钻交替上阵,精准把控每一次凿击力度,历经15天成功将混凝土分段凿除并成功将底环拆除,比预计提前5天完成。短短数日,52个钻头接连磨坏,更印证着这份成果背后的专注与坚韧,用实际行动彰显了专业技术的“硬实力”。
下一步,扬州分公司(维检中心)将持续发挥“泵站医生”作用,深化青年突击队职能,紧扣技术标准,时刻绷紧安全之弦,严格落实各项安全管控措施,确保各组件契合度达到最优,为水轮机组的稳定运行注入强劲动力。
(扬州分公司)
中华人民共和国中央人民政府 中华人民共和国水利部 中华人民共和国国家发展和革改革委员会 国务院国有资产监督管理委员会 江苏省人民政府 江苏省发展和改革委员会 江苏省政府国有资产监督管理委员会 江苏省水利厅
南水北调工程管理司 中国南水北调集团有限公司 江苏南水北调 山东南水北调 东线有限公司 中线水源公司 中线有限公司 江汉水网公司
扬州分公司 淮安分公司 宿迁分公司 徐州分公司 项目分公司 江苏东源投资有限公司 南水北调江苏生态环境有限公司 南水北调(江苏)数智科技有限公司
