为确保刘山站工程安全可靠运行,进一步检验机电设备完好率,根据委托管理合同要求,刘山站项目部于9月21日组织开展了第三季度机组带电试运行工作。

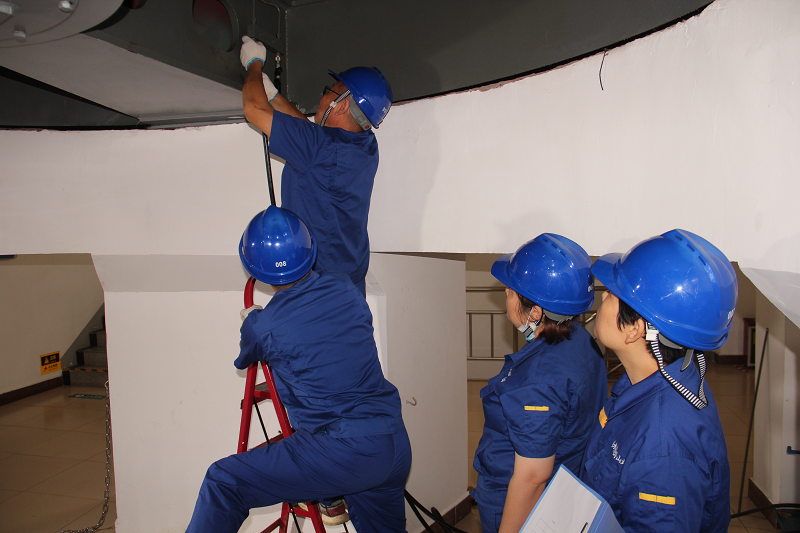

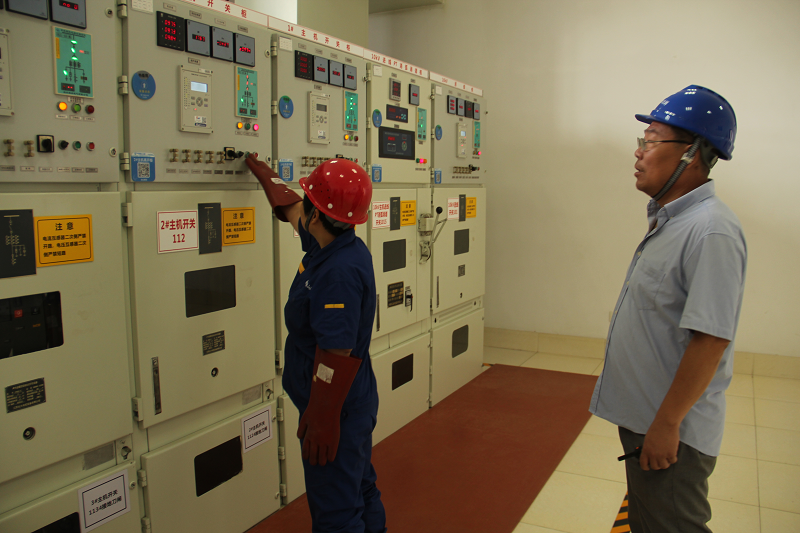

根据分公司调度指令,刘山站项目部认真落实开机前的各项准备工作,对主变、站变、定转子进行绝缘测试,开展机组顶车作业,滑环保养,空气间隙测量,高低压开关柜进行接线端子检查,冷水机组调试运行,辅机设备调试,模拟开机运行等多项工作。
在确认供电线路具备送电条件的情况下,项目部及时申请110kV刘邵921线路带电,严格按照操作规程进行开停机操作,于9月21日9:20开3#机组,10:17停机,运行57min;9:54开4#机组,11:56停机,运行122min;10:54开2#机组,12:31停机,运行97min;12:00开5#机组,13:08停机,运行68min;12:04开1#机组,13:11停机,运行67min。所有机组运行正常。
通过此次带电试运行,有效检验了设备设施的完好率,提高了职工的现场处置和实操能力,下一步,刘山站项目部将继续做好设备设施检查维护、调试运行及问题整改工作,确保工程安全可靠运行。
