徐州分公司、泵站公司顺利完成邳州站项目部1#机组大修闸门堵漏工作

发布时间:2023-08-02 14:31:00 分享

  邳州站位于南水北调东线一期工程第6梯级泵站,是江苏省调水出省的主力泵站之一。为确保机邳州站1#机组能在新的调水周期内安全稳定运行,本月末,徐州分公司、泵站公司对邳州项目部1#机组进行大修工作。

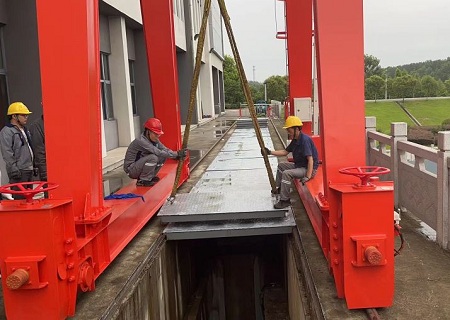

  按照既定计划,7月26日上午,邳州站项目部组织人员进行1#机组检修闸门吊放工作,并安排专人开启检修排水泵进行排水。经过一夜观察发现水位并没有下降,于次日采取常规措施,将1#机组工作门提起1.5米,事故门提起0.5米,充分利用上下游水位差,对1#机组两个检修闸门进行反冲。在反冲了三到四次后,水位依旧没有下降趋势。

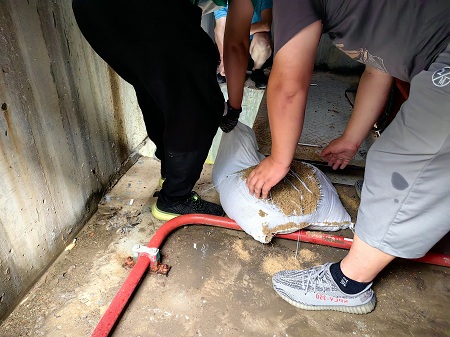

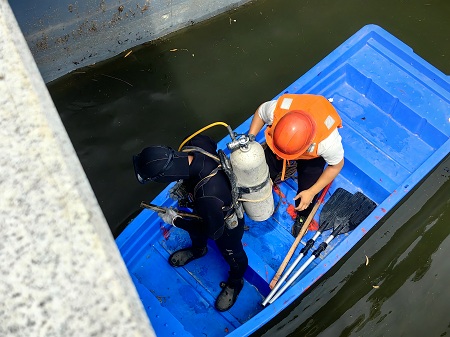

  应泵站公司现场检修人员请求,项目部管理团队与母方单位(江苏省江都水利工程管理处)积极协商,安排专业潜水队伍尽快到达现场。7月28日上午潜水员到达现场,并立即对上游事故门和下游检修门进行水下检查。检查发现,两道检修闸门入水后位置发生倾斜。在对闸门位置进行修正后,晚上六点至九点半开启渗漏排水泵自动排水,期间渗漏排水泵每隔30分钟自动开启,判断闸门有轻微漏水现象。于是在7月29日上午,使用黄沙对上下游闸门进行填堵,成功解决闸门关闭不严漏水的问题。

  此次1#机组闸门封堵工作中,项目部党员同志身先士卒,发扬一不怕苦、二不怕累、三不怕脏的精神,和泵站公司检修人员齐心协力,通力配合,为检修工作赢得了宝贵时间,于此同时也锻炼了队伍,对于闸门封堵工作积累了宝贵经验。
